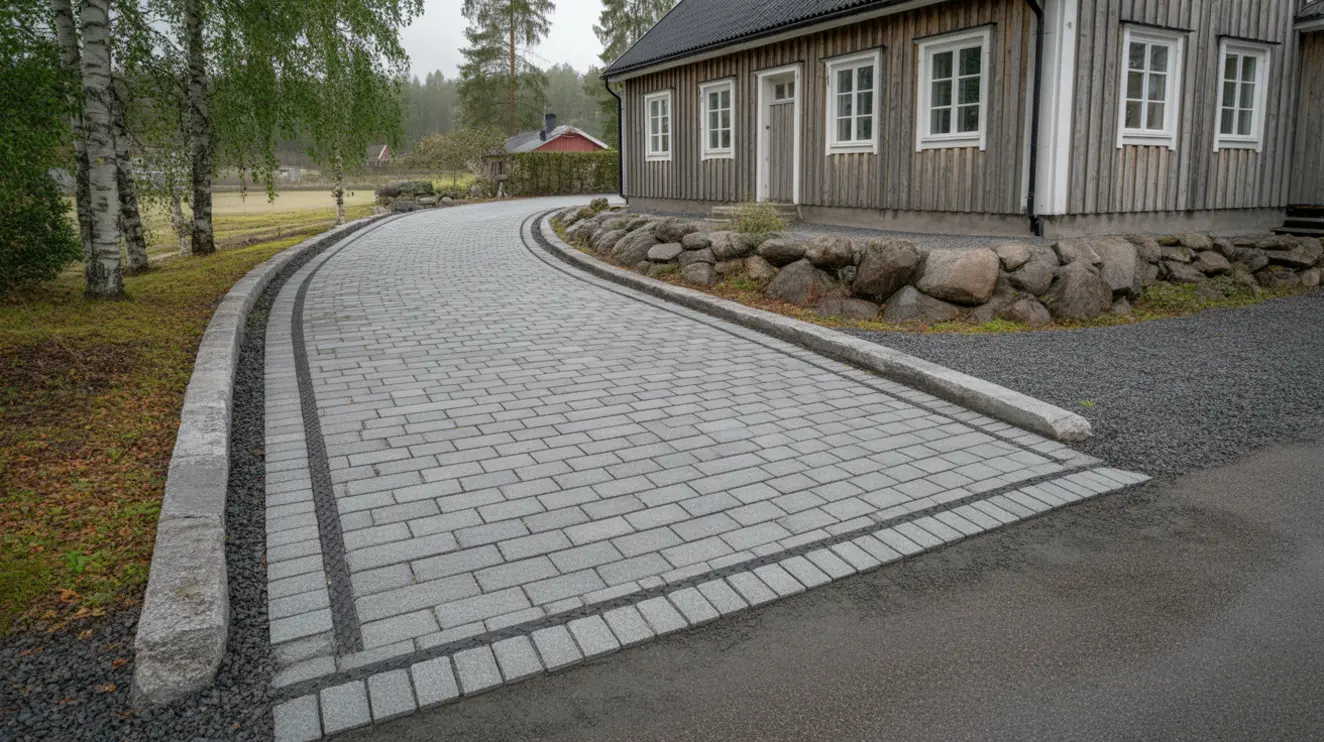

Stenläggning av uppfart med kantstöd i Skebobruk, Norrtälje, Roslagen

85 m²

Lagd marksten

28 lm

Kantstöd

8 dagar

Produktionstid

Projektet gällde stenläggning av en dubbel uppfart med nya kantstöd i Skebobruk, Norrtälje, Roslagen. Arbetet utfördes åt en privatkund som önskade en hållbar, dränerande och lättskött köryta med tydliga avgränsningar mot rabatt och gräsmatta. Entreprenaden planerades och slutfördes under mars 2026, efter ett platsbesök med inmätning och höjdsättning.

Så utfördes arbetet

Etableringen genomfördes med skyltning och avspärrning av arbetsområdet, varefter befintlig grusad yta och smala kantmarkeringar togs bort. Ytan schaktades ner cirka 35–40 cm till bärfast nivå och massorna transporterades bort för återvinning. Därefter lades en geotextil N2 för att separera befintliga jordmassor från kommande lager och för att säkra långsiktig bärighet. Uppsättningen av höjder baserades på laserinmätning för att skapa en jämn lutning på cirka 2 procent bort från huset och mot uppsamlingsyta.

Bärlagret byggdes upp med kross 0/32 i flera omgångar. Varje lager spreds, vattnades lätt och packades med vibroplatta och vält för att uppnå erforderlig komprimering. Sättlagret av stenmjöl 0/8 drogs av med raka skenor till en tjocklek på cirka 30–35 mm. Denna metod gav en plan bädd och minimerade stensättning efter packning. Under förarbetet justerades en befintlig dagvattenbrunns höjd för att passa den nya ytan, och en smal ränndal i sten skapades som fångade upp ytvatten längs garagekanten.

Kantstöden monterades före stenläggningen för att låsa upp ytan. Betongkantstöd 8×20 sattes i betong med ordentligt bakstöd och förankrades i väl packat bärlager. Radier mot infartsvinkeln kapades på plats för att ge mjuka svängar och för att underlätta snöröjning. När kantstöden var fixerade lades markstenen i halvförband över hela uppfarten. Stenarna kapades med våtkap mot alla genomföringar och avslut, vilket gav rena skarvar och ett enhetligt uttryck. Efter läggningen vibrerades ytan med skyddsmatta, fogsanden sopades ned, och en avslutande efterpackning genomfördes för att fylla eventuella fogsättningar.

Avslutningsvis återställdes kanter mot gräsmatta med matjord, och ett definierat gångstråk mot entrén markerades med samma sten för en sammanhållen helhet. Samtliga ytor städades, överlämning genomfördes och skötselråd lämnades till kunden. Resultatet blev en stabil, exakt höjdsatt uppfart med effektiva avrinningar och tydliga kantlinjer, vilket förbättrade både funktion och intryck av entrémiljön. Körspår och vändytor hanterades med förstärkt packning, vilket gav ett jämnt slitage och minskad risk för spårbildning över tid.

Vad ingick

  • Inmätning, höjdsättning och arbetsplan togs fram
  • Schakt, bortforsling av massor och geotextil lades
  • Bärlager och sättlager byggdes och packades med laserstyrning
  • Kantstöd monterades, marksten lades, fogning och slutpackning utfördes

Material

Material Mängd
Marksten 210×140×60 gråmelerad 85 m²
Betongkantstöd 8×20×100 grå 28 löpmeter
Bärlager 0/32 kross 12 ton
Geotextil N2 120 m²

Så här hjälpte vi vid liknande uppdrag

Vid liknande projekt svarade vi snabbt, bokade platsbesök och tog fram en tydlig arbetsbeskrivning med rekommenderade stentyper, mönster och lutningar. Vi visade referenser från liknande uppfarter i Roslagen och sammanställde en realistisk tidplan så att logistik och tillgänglighet säkrades.

Inför produktionsstart säkerställde vi höjder mot entré, garage och väg, ordnade materialleveranser i rätt ordning och informerade om tillfälliga avstängningar. Under produktion höll vi löpande dialog, och efter färdigställande överlämnade vi skötselråd för fogar, snöröjning och rengöring så att ytan behöll sitt resultat över tid.

  • Platsbesök bokades och behov analyserades
  • Förslag på stensättning och kantlösningar togs fram
  • Tidsplan och arbetsflöde kommunicerades
  • Genomgång av drift- och skötselråd genomfördes
  • Uppföljning utfördes efter färdigställande
